11/25/2008

Sor Juana 施工進度報告(1)

Sor Juana修道院修復計畫設定之施工時間為期18個月,全部工程依施工項目屬性界分為十一個階段工程期別, 依序為:
階段一  以修復前之考古調查, 建築現狀調查等項目之施工前置作業。
階段二  破碎牆體修復及強固等作業。
階段三  牆體牆頭修補前高層測量及設定。
階段四  入口區域工程項目及考古遺蹟展示窗施工作業。
階段五  屋頂工程。
階段六  博物館規劃及策展。
階段七  中庭原地坪高程恢復工程及中庭迴廊重建工程。
階段八  水電配管及燈具安裝等作業。
階段九  門窗等木作工程。
階段十  植栽綠化工程。
階段十一 展覽內裝作業。

本工程自2007年2月起開始,迄今已進行至階段七之施工作業。階段五之屋頂修復作業因限於撥款期程,採購材料款尚未到位,因而此階段工程需延緩至下一期款到位時方得進行。近期工程施工以階段四及階段七之工程內容為主,近程施工狀況如下圖文說明。


階段四: 入口迴廊新建工程
入口門廊工程包含修復入口圍牆強體 、拆除基地與東鄰之間的水泥圍牆、 重新粉刷西鄰之牆體、 考古開挖測繪土層下之遺跡、 最後再進行新建門廊工程。

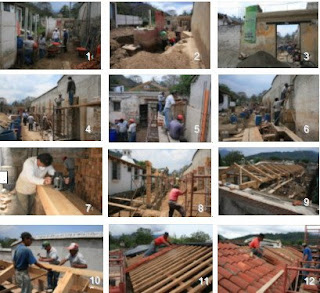

圖片說明: 1. 與鄰居達成協議後拆除基地與東鄰之間的水泥圍牆2.考古開挖及水池基礎結構調查 3.修復入口圍牆牆體 4. 重新粉刷西鄰之牆體後進行門廊立柱施工5. 立柱為鋼筋混泥土構造外砌磚石修飾6. 立柱中央埋雨水管7. 東側門廊柱為木構造 形式及花樣預先施作 8. 木柱以榫崁入立於鋼筋混泥土柱礎上 木製上方再以榫接通樑承座(托木) 9.二披水屋架形式, 後續將於山形屋架與樑交接處加張力構件 10. 脊檁以釘接固定11.屋瓦以砂漿(MESCLA)固定於桷木上12.屋瓦每隔七步預鋪一路而後再漸次填滿


階段四: 考古開挖暨考古窗施工作業
進期考古開挖依序進行入口迴廊周邊、 修道院牆體基礎開挖測繪、中庭水池結構體及周邊、以及中庭土層下兩米之遺跡調查等工作。考古調查於本工程歸倂為第一期工程項目, 而考古窗施工作業為第四期工程項目,因兩者在工作上的關連性,因此一併說明。

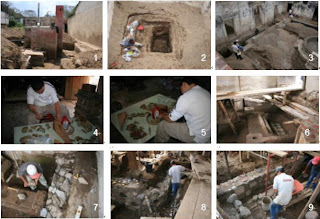

圖片說明: 1. 入口廊道中段水池考古開挖及基礎結構調查 2.位於小教堂側房間考古開挖 3. 中庭牆基礎開挖及考古調查 4. 考古開挖所獲得之殖民時期陶器碎片 5. 陶罐碎片整理及陶罐重組 6. 大門入口處考古開挖所發現之殖民時期浴室及花台 此處不回填保留以考古窗型式展示 7.考古窗為露天形式邊緣砌檔土石牆 8.考古窗擋土石牆施工 9. 擋土石牆施工過程


階段七: 中庭原地坪高程恢復工程及中庭迴廊重建工程
本工程包括原始地坪高層挖掘與戡定、遷移及設計排水系統、回廊柱礎型式設計與施工、最後配合屋頂工程施工迴廊立柱及屋頂工程。目前此項工程進度已於四月份完成柱礎,但受限於台灣捐贈款撥款規定,在LAS CAPUCHINAS完工開幕後才會核撥第二期款,因此無足夠款額購買構材。由四月至七月此項工程處於停工狀態。

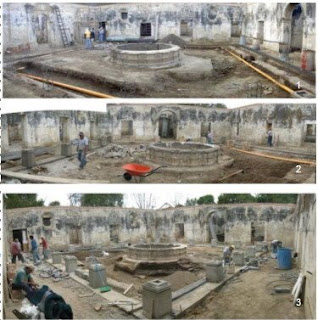

圖片說明: 1. 中庭廊道高層戡定後回廊柱礎混泥土澆灌前植鋼筋 2.柱礎施作同時進行中庭水池周邊開挖與高層回復 3. 柱礎與柱礎基底澆灌脫模後砂漿粉刷

沒有留言:
